湖北美食 > 荆州民生重点项目进展来了!九龙渊停车公园完成92%工程量

荆州民生重点项目进展来了!九龙渊停车公园完成92%工程量

更新时间:2019-08-11 来源:湖北信息港 字号:T|T

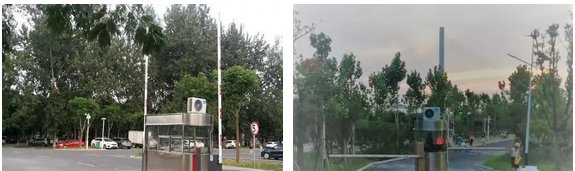

学苑路和临江仙公场地面林荫式停车场
截止8月4日,学苑路和临江仙公场地面林荫式停车场强弱电和道闸系统升级革新 工程 根本完工,即将投入运营。学苑路停车场绿化面积5400平方米,地面停车位74个,为无人值守聪明停车场;临江仙公园东停车场建设面积1.2万平方米,停车位111个。
截止8月4日,学苑路和临江仙公园地面林荫式泊车场强弱电和道闸体系升级革新工程底子落成,即将投入运营。学苑路泊车场绿化面积5400平方米,地面停车位74个,为无人值守聪明泊车场;临江仙公园东停车场建设面积1.2万平方米,停车位111个。
九龙渊停车公园

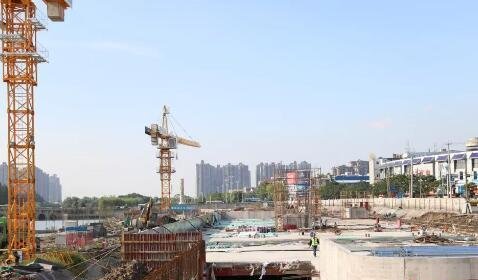

中断8月4日,九龙渊停车公园项目累计完成总工程量的92%。此中,外墙防水施工所有完成,基坑完成回填10000立方米。地下二层强弱电和消防管道正在施工。

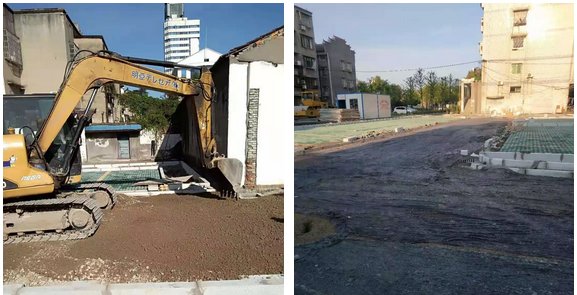

小北门停车场二期 项目

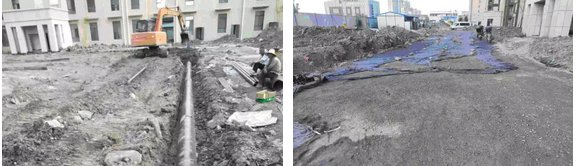

截止8月4日,小北门泊车场二期项目工程完成砖碴外运560立方米、砼窒碍物拆除外运40立方米;安装花岗岩站石、卧石480米;道路及停车位根基浇筑380立方米、停车位铺装草坪砖390平米方、荆北路人行道恢复铺砌100平方米;安设排水管60米、砌筑搜检井3座、雨水篦8个,接线井6座;预埋穿线管60米、弱电管71米。
中断8月4日,小北门泊车场二期项目工程完成砖碴外运560立方米、砼障碍物拆除外运40立方米;安装花岗岩站石、卧石480米;阶梯及泊车位根本浇筑380立方米、泊车位铺装草坪砖390平米方、荆北路人行道恢复铺砌100平方米;安设排水管60米、砌筑查抄井3座、雨水篦8个,接线井6座;预埋穿线管60米、弱电管71米。
东岳公共停车场
停止8月4日,荆州市东岳公共停车场扶植工程已完成总 工程量 的25.5%。个中,门路隐现石铺设2300米;停车位植草砖铺设2300平方米;停车场根本垫层浇筑2350平方米。
截至8月4日,荆州市东岳公共停车场扶植工程已完成总工程量的25.5%。其中,门路隐现石铺设2300米;停车位植草砖铺设2300平方米;停车场根蒂垫层浇筑2350平方米。
红光污水措置厂二期
停止8月4日,荆州红光污水处置厂二期工程完成总工程量的20%。本周,完成细格栅止水钢板焊接,柔性套管安设, 钢筋 绑扎、焊接、模板安设;完成池壁、柱1.5米、2.5米底板混凝土施工以及模板拆除;完成塔吊基础开挖、排水渠砌筑100米。
住手8月4日,荆州红光污水措置厂二期工程完成总工程量的20%。本周,完成细格栅止水钢板焊接,柔性套管安装,钢筋绑扎、焊接、模板安设;完成池壁、柱1.5米、2.5米底板混凝土施工以及模板拆除;完成塔吊根基开挖、排沟渠砌筑100米。

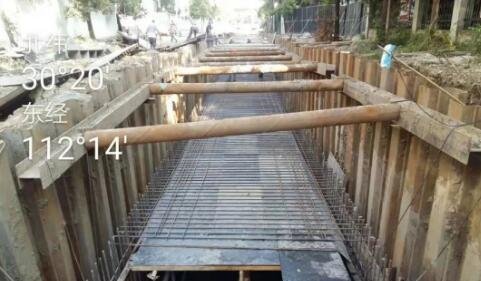

人民北路雨污分流革新工程
中断8月4日,人民北路雨污分流改造工程完成总工程量的70%。个中,东侧已底子完工,连接工具两侧污水管道的D400过路支管给与托管功课已施工完毕,西侧新建D400污水管道320米。
首辅路雨污分流改造工程
住手8月4日,首辅路雨污分流革新(含雷家垱雨水泵站革新)工程完成总工程量的35.2%。本周,完成顶板钢筋安置、雷家垱掌握闸钢筋绑扎。

荆襄内河 清淤 工程
遏制8月4日,荆襄内河清淤工程累计完成清淤量1.1万立方米,完成总工程量的25.6%。

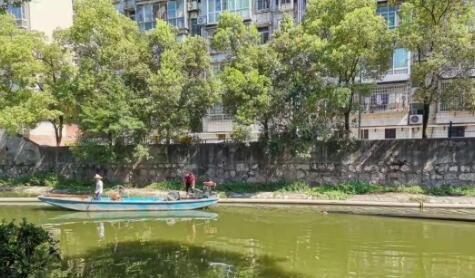

西干渠(雷家垱-豉湖路)河流清淤工程
休止8月4日,西干渠(雷家垱-豉湖路)河流清淤工程累计完成清淤量1.6万立方米,完成总工程量的20.2%。
沙市区关沮片区棚户区革新项目
终止8月4日,沙市区关沮片区棚户区改造(合心村还建小区二期)项目完成总工程量的79.1%。个中,污水、排水管网铺设完成90%,乔木莳植完成46%,配电房新建工程完成35%,电梯工程完成85%,主体安装收尾工程完成97%,给水工程完成5%。
城南对象堤街片区改造二期

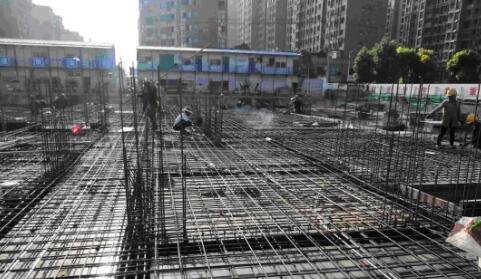

截至8月4日,城南东西堤街片区改造二期项目累计完成总工程量的26.8%。其中,1#楼完成第5层主体结构施工;2#楼完成第3层墙柱顶板支模、钢筋施工;3#楼完成地下室墙柱钢筋绑扎、支撑架搭设、模板安装;4#楼完成第5层墙柱钢筋绑扎;5#楼完成第3层布局墙柱钢筋绑扎;6#楼完成地下室顶板混凝土浇筑;7#楼完成地下室顶板模板安置、顶板钢筋绑扎、浇筑6#7#南侧后浇带局限1300平方米;完成北边1#至4#楼间商业区地下室 土方 开挖5000立方米。
休止8月4日,城南对象堤街片区革新二期项目累计完成总工程量的26.8%。其中,1#楼完成第5层主体构造施工;2#楼完成第3层墙柱顶板支模、钢筋施工;3#楼完成地下室墙柱钢筋绑扎、支持架搭设、模板安设;4#楼完成第5层墙柱钢筋绑扎;5#楼完成第3层结构墙柱钢筋绑扎;6#楼完成地下室顶板混凝土浇筑;7#楼完成地下室顶板模板安装、顶板钢筋绑扎、浇筑6#7#南侧后浇带规模1300平方米;完成北边1#至4#楼间商业区地下室土方开挖5000立方米。

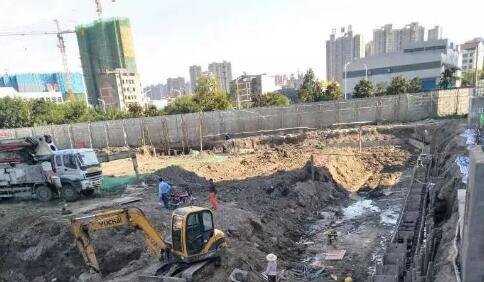

东升二期还迁安插房项目

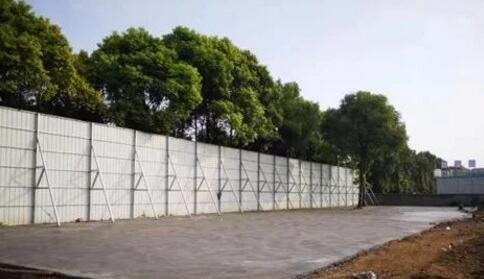

中断8月4日,东升二期还迁布置房项目累计完成总工程量的19.7%。个中,完成支护桩程度长度642米(1051根)、冠梁296米、锚索325.8米、土方开挖5000立方米。
老年大学新校区改建工程

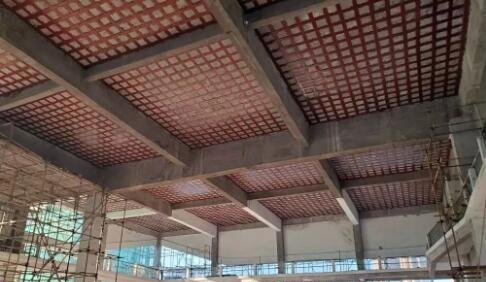

住手8月4日,荆州市老年大学新校区改建工程累计完成总工程量的70%。本周,完成商务概括楼新建结构第四层混凝土浇筑;活动中心板底加固完成至95%。
(根源:荆州动静网)
